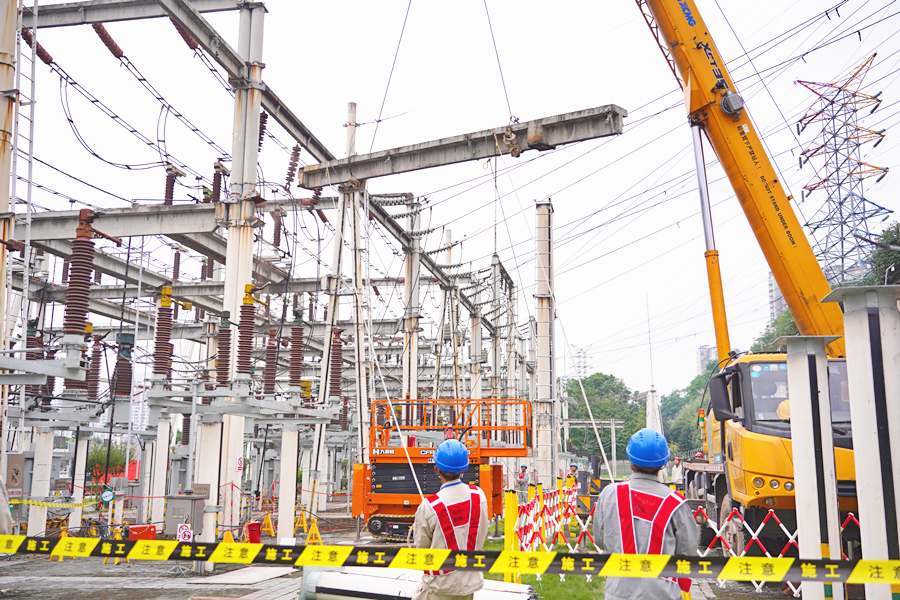

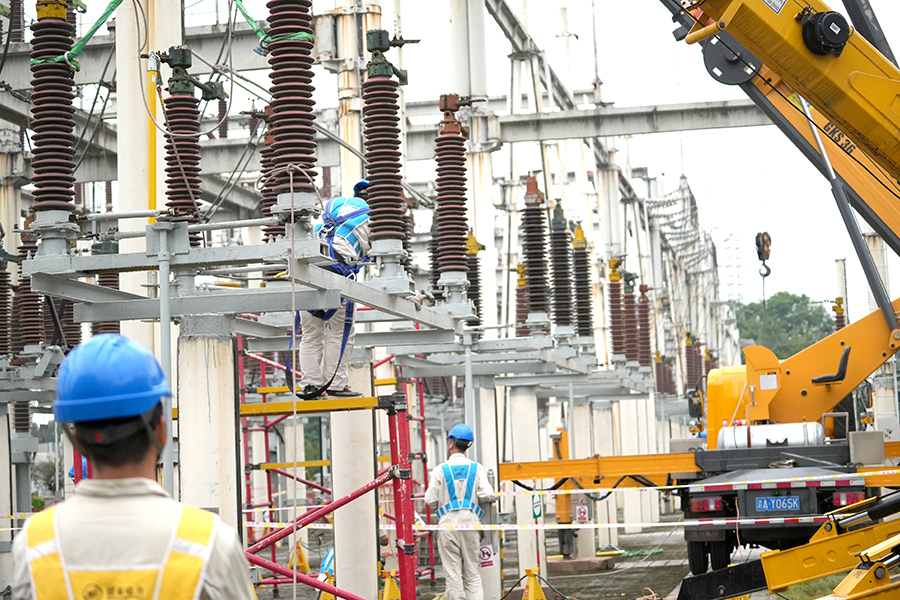

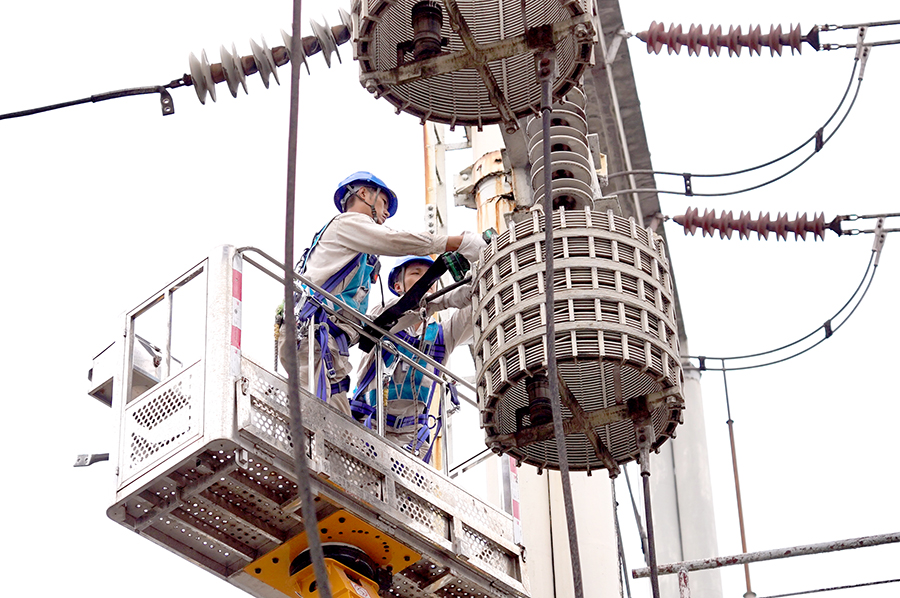

近日,220千伏巴山变电站110千伏开关场内,在现场工作负责人统一指挥下,一台25吨吊车长臂舒展、精准对位,稳妥拆除110千伏梨巴东线旁路母线构架横梁。一旁,一台高空作业车斗臂缓缓升起,两名作业人员站在斗臂中升至高空,对110千伏巴小北线阻波器进行拆除。
这是220千伏巴山变电站110千伏配电装置改造第一阶段施工现场。当天,在现场指挥部的统筹调度、安全监控下,30余名作业人员分布在站内各个作业点位,一台25吨吊车、一台蜘蛛吊车、两台高空作业车密切协同、联动作业,110千伏设备间隔拆除、站外临时塔导地线搭设工作安全有序展开。

据悉,220千伏巴山变电站于1995年投运,是沙坪坝、九龙坡片区重要电网枢纽。该110千伏配电装置改造于今年9月正式启动,目前多个110千伏间隔拆除工作正全面铺开,待老旧设备、构架全部拆除后,将原地新建110千伏综合楼,优化站内布局,为后续全站以旧换新升级改造创造条件。
我们目前是对多个间隔进行同步拆除,工序交叉复杂、高空吊装集中,安全管控压力较大。国网重庆市区供电公司运检部相关负责人介绍,为全力保障现场安全,运检部、安监部、变电运检中心、输电运检中心及经研技术中心多方联动、全程驻场,构建多层级、全覆盖的安全管控体系。

现场严格落实安全生产要求,精准划定吊装半径、高空作业区及带电隔离区,严格执行管理人员到岗到位、高风险工序旁站监督、代理站长全程管控制度,现场监督、视频监控联动,紧盯高空作业、近电吊装等高风险环节。下一步,该公司将紧抓秋季检修黄金窗口期,严控施工全过程风险,持续夯实电网网架基础。
