渝黔背靠背联网工程首台换流变压器运抵綦江 土建进度约75%

文字:[大][中][小]2026-10-31 08:44    浏览次数:

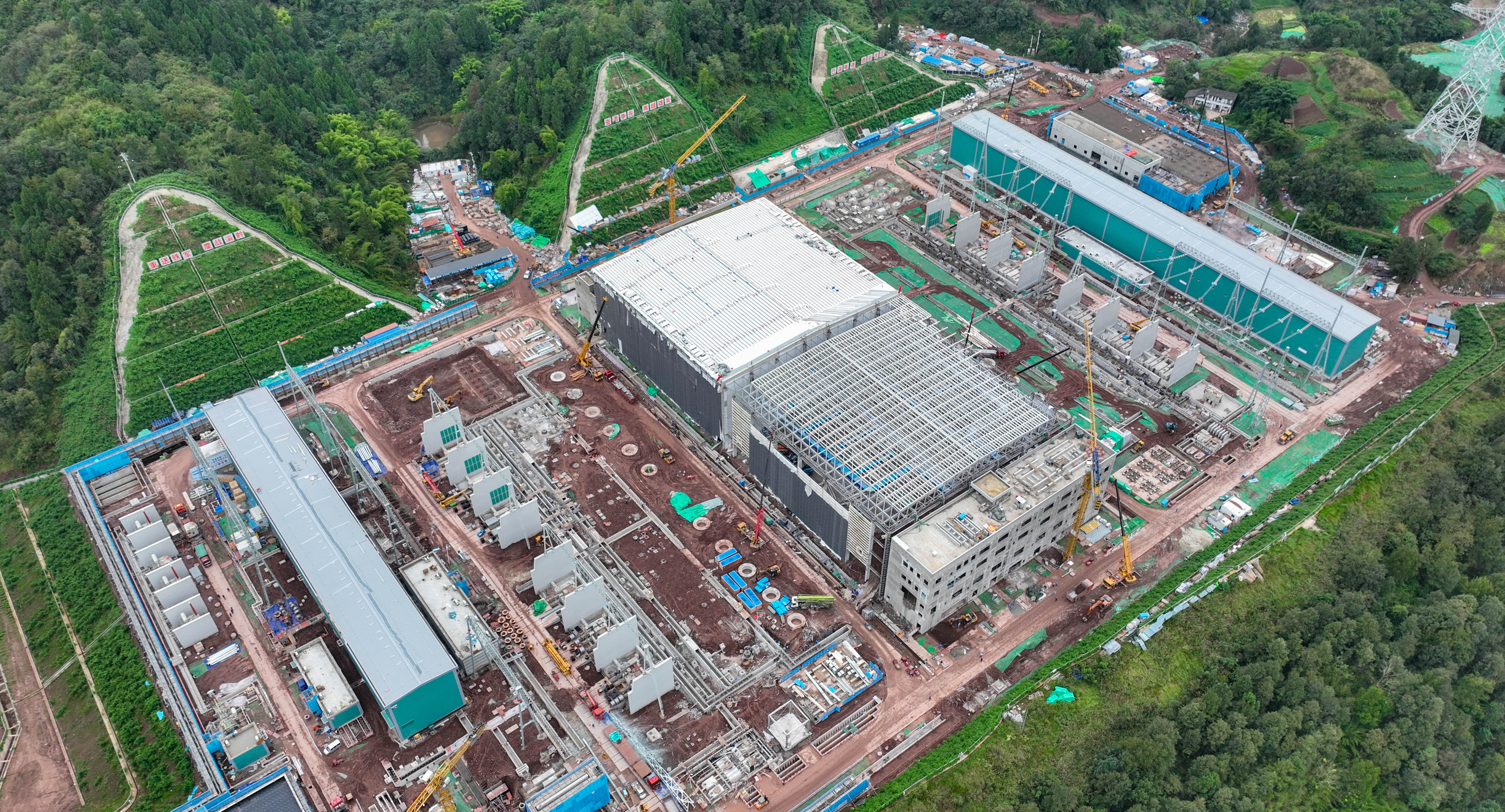

10月30日,国家“十四五”电力发展规划重点项目——渝黔背靠背联网工程迎来关键节点,首台换流变压器抵达綦江区隆盛镇渝黔换流站施工现场。目前渝黔换流站现场土建进度约完成75%,工程正式进入核心电气设备安装阶段。

国网重庆建设公司渝黔换流站工程业主项目部项目管理专责卢沁锋介绍,换流变压器承担着重庆、贵州两侧电网之间电能双向转换与联络的关键功能,首要任务是将交流电网电压降到换流阀所需的最佳工作电压,确保电力功率精准、高效输出。

渝黔背靠背联网工程首台换流变压器运抵綦江 土建进度约75%

这台换流变压器9月18日从江苏常州启程,历时42天、跋涉近2193公里,走的是“水、陆、铁”轮番接力的特殊路线:先沿京杭大运河、长江水路航行至长寿,再换装接铁路抵达万盛,最后经大件专用运输车转运进站。

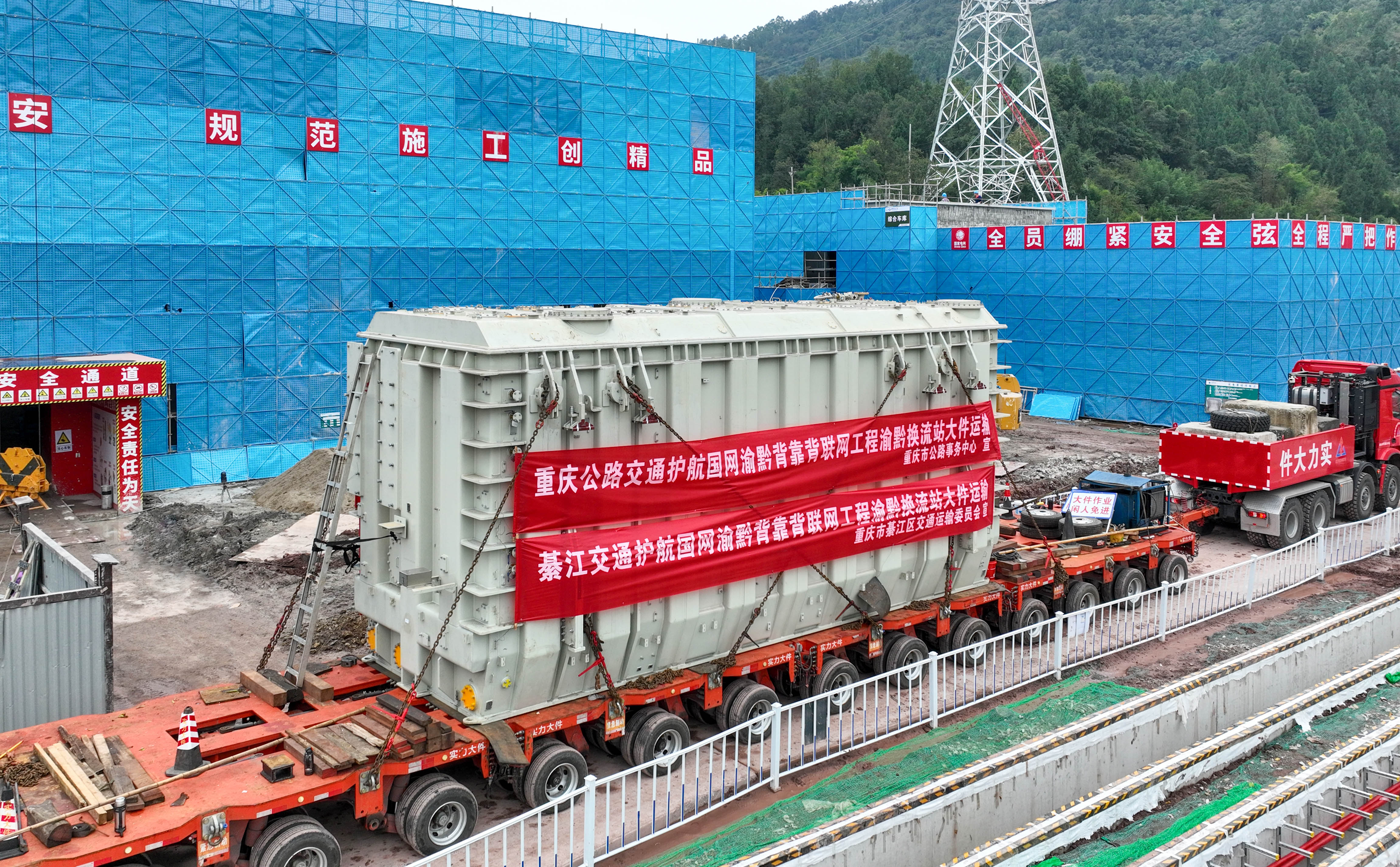

此次抵达的首台换流变压器长10.564米、宽4.01米、高4.83米,重达344吨,转运标准高、难度大。为保障顺利进场,参建方完成站外大件运输道路改造,专门新建约1公里大件专用运输车进站道路,适配隆盛收费站至换流站3公里路段的承载力与转弯条件。

渝黔背靠背联网工程首台换流变压器运抵綦江 土建进度约75%

据了解,渝黔背靠背联网工程全站共计13台换流变压器,最后一台预计2027年1月运抵现场。工程预计2027年投运,将有效提升重庆、贵州两地电力互济能力及应急保供韧性,促进能源资源大范围优化配置。
