重庆永川首座220千伏变电站启动110千伏全停集中检修

文字:[大][中][小] 2026-10-21    浏览次数:

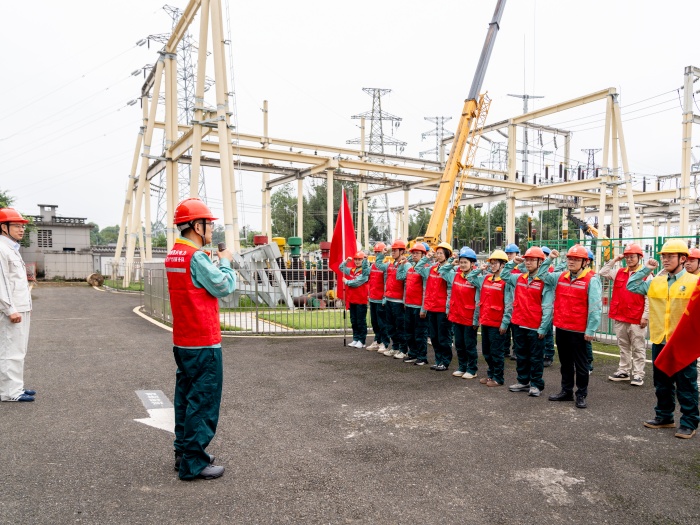

10月16日,国网重庆永川供电公司在220千伏来苏变电站检修现场举行党员突击队、青年突击队授旗仪式,同步开展“红岩联电”现场宣讲,吹响110千伏配电装置全停改造攻坚号角。

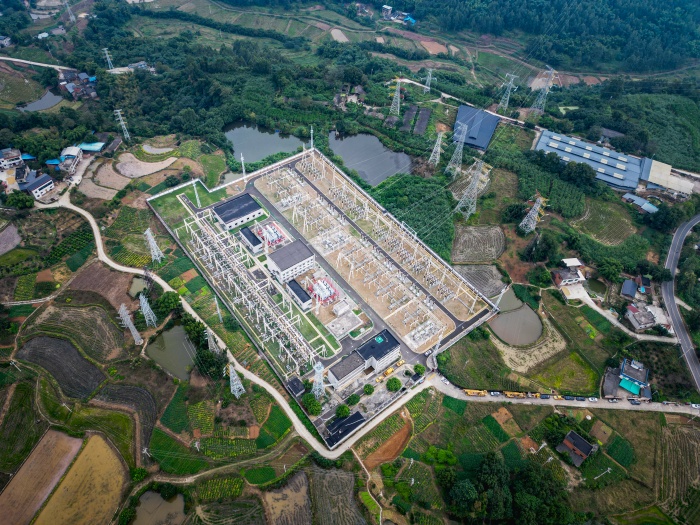

来苏变电站于1987年投运,是永川首座220千伏变电站,承担川渝电网互联及永川西部工业、民生供电任务。建站以来历经多轮升级:2019年完成220千伏设备改造,2023年实施主变增容,2026年完成220千伏金苏南北线二次保护升级。目前站内110千伏配电装置设备老化、构架锈蚀问题突出,项目同步实施110千伏配电装置改造、10千伏分段增设、直流系统改造,计划2027年1月投运。

重庆永川首座220千伏变电站启动110千伏全停集中检修

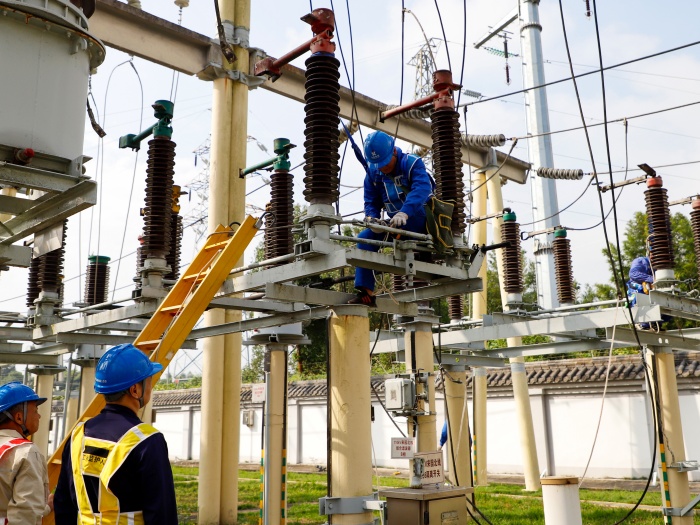

项目采用“站内全停、站外搭接转供负荷”方案,通过线路外部搭接转移华新水泥厂、昆仑先锋、荣昌牵引站等重要用户负荷,实现用户用电零感知。改造后,老旧AIS设备将更换为HGIS设备,补齐直流系统配置短板,并实施开关场硬化,降低小动物及植被火灾风险。

本次项目也是重庆代理站长制的一次实践。代理站长从优秀设备主人中选拔,在国网112项变电运行业务基础上新增23项管理业务,拥有一票否决、项目审核、反向考核三项权力,依托“两单一函”机制管控现场,全程参与项目查勘、方案审查与各阶段验收,力争实现“示范化工地、零违章现场、零缺陷工程”目标。

重庆永川首座220千伏变电站启动110千伏全停集中检修

下一步,国网重庆永川供电公司将以两支突击队为抓手,将党建融入工程全流程,严抓安全、质量、进度,高质量完成改造任务,夯实渝西电网网架,服务地方经济发展。(来源:新华网重庆)
